Panduan Persetujuan Teknis (Pertek) Lingkungan untuk Industri

16 Oktober 2026 oleh
Alfian Fahrur Lukito
| Belum ada komentar

Banyak pabrik sudah mengantongi Persetujuan Lingkungan, tetapi belum boleh membuang air limbah atau menyalakan boiler. Penyebabnya hampir selalu sama: Persetujuan Teknis belum terbit.

Jawaban singkat. Persetujuan Teknis (Pertek) adalah persetujuan pemerintah bahwa cara Anda membuang air limbah, membuang emisi, mengelola limbah B3, atau menangani dampak lalu lintas sudah memenuhi standar teknis. Usaha yang wajib AMDAL atau UKL-UPL dan melakukan kegiatan tersebut wajib memiliki Pertek. Sejak PP 28/2025, Pertek bisa diproses bersamaan dengan Persetujuan Lingkungan, tetapi pembuangan air limbah, emisi, dan pengelolaan limbah B3 baru boleh berjalan setelah Pertek terbit.

Panduan ini membahas empat jenis Pertek, posisinya terhadap AMDAL, UKL-UPL, dan SLO, alur pengajuannya, dokumen yang perlu disiapkan, serta kesalahan yang paling sering membuat pengajuan dikembalikan.

Empat Jenis Persetujuan Teknis dan Kapan Wajib

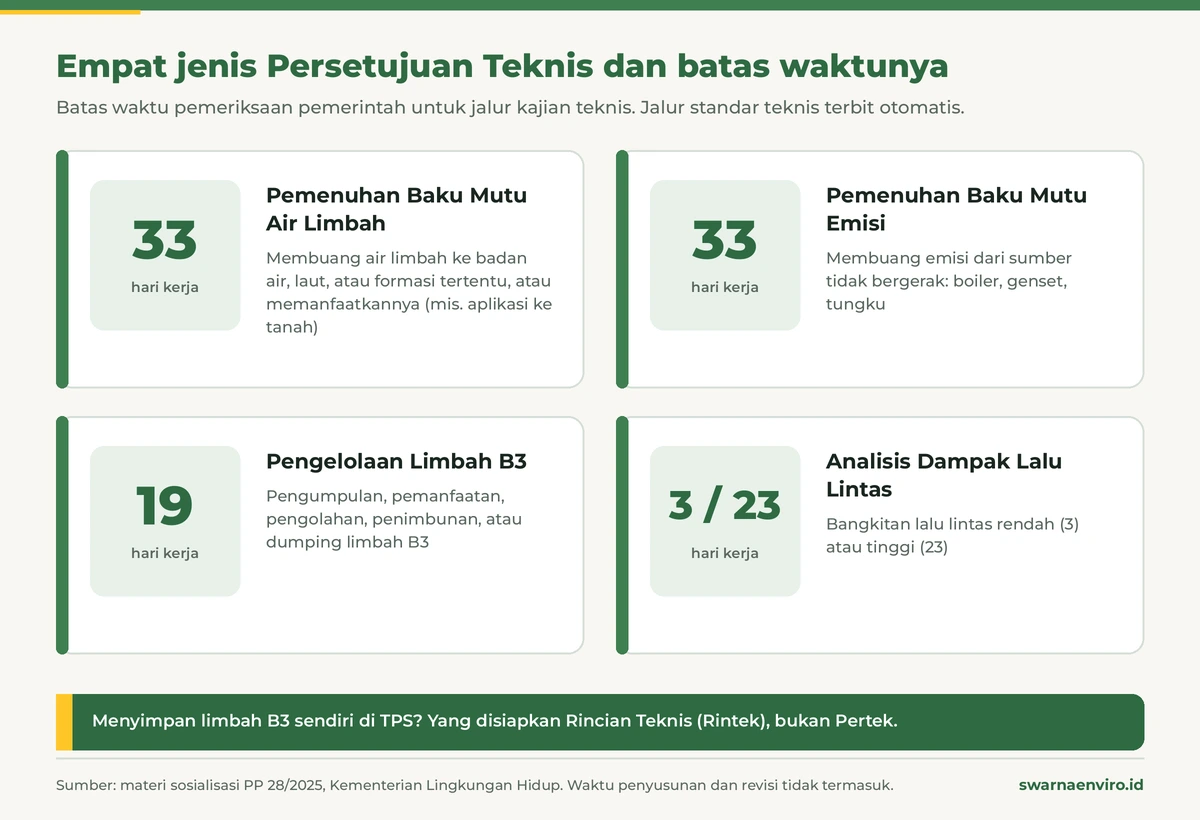

Ada empat jenis Pertek yang relevan bagi industri. Satu usaha bisa membutuhkan lebih dari satu, misalnya pabrik makanan yang punya IPAL sekaligus boiler.

Jenis Pertek

Wajib bila usaha Anda...

Batas waktu pemeriksaan (kajian teknis)

Pemenuhan Baku Mutu Air Limbah

Membuang air limbah ke badan air permukaan, ke laut, atau ke formasi tertentu, atau memanfaatkannya, misalnya untuk aplikasi ke tanah

33 hari kerja

Pemenuhan Baku Mutu Emisi

Membuang emisi dari sumber tidak bergerak, misalnya cerobong boiler, genset, atau tungku

33 hari kerja

Pengelolaan Limbah B3

Melakukan pengumpulan, pemanfaatan, pengolahan, penimbunan, atau dumping limbah B3

19 hari kerja

Analisis Dampak Lalu Lintas (Andalalin)

Menimbulkan bangkitan lalu lintas yang perlu dikelola

3 hari kerja (bangkitan rendah) atau 23 hari kerja (bangkitan tinggi)

Angka di kolom kanan adalah batas waktu pemeriksaan oleh pemerintah, menurut materi sosialisasi PP 28/2025 dari Kementerian Lingkungan Hidup. Waktu menyusun dokumen dan memperbaiki catatan pemeriksa tidak termasuk. Bila kegiatan Anda bisa memakai standar teknis yang sudah ditetapkan pemerintah, Pertek terbit otomatis di sistem.

Limbah B3

Bagaimana dengan penyimpanan limbah B3? Industri yang hanya menyimpan limbah B3 hasil kegiatannya sendiri di TPS tidak mengajukan Pertek pengelolaan limbah B3. Yang disiapkan adalah Rincian Teknis (Rintek) penyimpanan limbah B3. Kami menyediakan template Rintek penyimpanan limbah B3 yang bisa Anda unduh gratis.

Untuk genset dan boiler, kami sudah membahas kasusnya secara khusus di artikel Aturan Baru Pertek Emisi Udara untuk Genset Industri dan Boiler.

Posisi Pertek terhadap AMDAL, UKL-UPL, dan SLO

Cara paling mudah memahaminya: dokumen lingkungan menjelaskan dampak usaha Anda, Pertek menyetujui rancangan teknis untuk mengendalikan dampak itu, dan SLO membuktikan rancangan tersebut benar-benar dibangun dan bekerja.


AMDAL / UKL-UPL

Persetujuan Teknis

SLO

Pertanyaan yang dijawab

Apa dampak usaha ini dan bagaimana mengelolanya?

Apakah rancangan IPAL, cerobong, atau fasilitas limbah B3 memenuhi standar?

Apakah fasilitas yang dibangun beroperasi sesuai Pertek?

Waktu

Tahap perencanaan

Paralel dengan penyusunan dokumen lingkungan

Setelah fasilitas dibangun dan diuji

Hasil

Persetujuan Lingkungan

Pertek, dimuat dalam dokumen lingkungan

Surat Kelayakan Operasional

Menurut Permen LHK 5/2021, kewajiban Pertek air limbah dan emisi berlaku bagi usaha yang wajib AMDAL atau UKL-UPL. Usaha yang cukup dengan SPPL tidak termasuk, tetapi tetap wajib memenuhi baku mutu.

Yang berubah sejak PP 28/2025. Dulu, permohonan Persetujuan Lingkungan harus menunggu Pertek terbit. Sekarang keduanya berjalan paralel, dan Persetujuan Lingkungan bisa terbit lebih dulu. Konsekuensinya sering terlewat: walaupun Persetujuan Lingkungan sudah di tangan, pembuangan air limbah, emisi, dan pengelolaan limbah B3 baru boleh dilakukan setelah Pertek terbit.

SLO adalah langkah terakhir. SLO dilaporkan melalui Amdalnet yang terhubung dengan OSS, sebagai bukti kesiapan operasional dari sisi teknis lingkungan. Biaya dan prosesnya kami bahas di artikel Biaya & Cara Mengurus SLO Lingkungan untuk Industri.

Alur Pengajuan Pertek sampai SLO

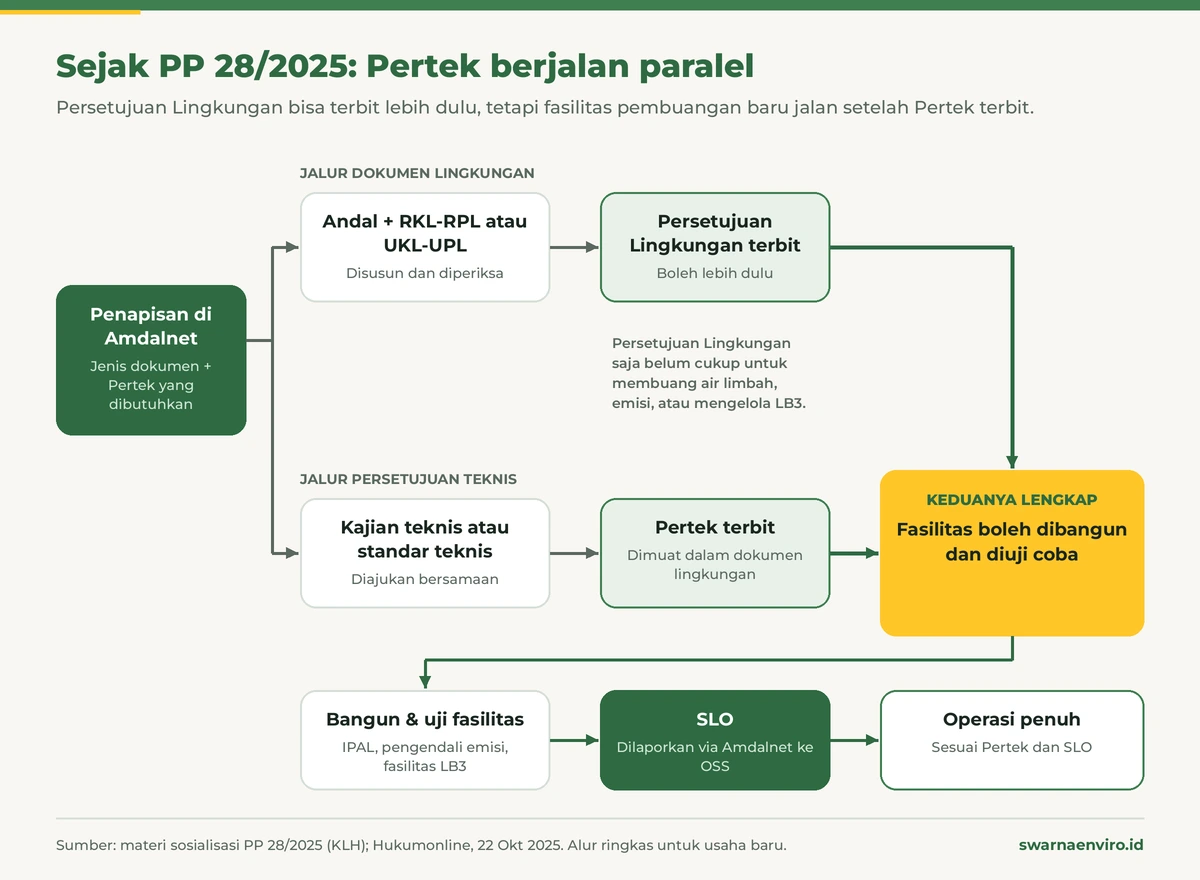

Seluruh proses berjalan melalui Amdalnet yang terintegrasi dengan OSS. Untuk usaha baru, urutannya seperti ini:

  1. Penapisan di Amdalnet. Sistem menentukan apakah usaha Anda wajib AMDAL, UKL-UPL, atau SPPL. Di tahap ini pula terlihat Pertek apa saja yang dibutuhkan.
  2. Kumpulkan data teknis. Data yang dibutuhkan antara lain debit dan karakteristik air limbah, sumber emisi, jenis limbah B3, dan perkiraan bangkitan lalu lintas.
  3. Susun kajian teknis, atau gunakan standar teknis. Kajian teknis diperiksa oleh pemerintah. Standar teknis yang sudah ditetapkan pemerintah diproses otomatis.
  4. Ajukan Pertek bersamaan dengan dokumen lingkungan. Pertek dapat diajukan paralel dengan permohonan Andal dan RKL-RPL, atau dengan UKL-UPL.
  5. Pemeriksaan dan perbaikan. Pemeriksa bisa memberi catatan. Setiap putaran revisi menambah waktu.
  6. Pertek terbit dan menjadi bagian dari Persetujuan Lingkungan.
  7. Bangun atau sesuaikan fasilitas, lalu uji coba. IPAL, alat pengendali emisi, atau fasilitas limbah B3 dibangun sesuai Pertek.
  8. SLO dilaporkan melalui Amdalnet. Setelah itu pembuangan dan pengelolaan boleh berjalan penuh.

Alur Perling

Untuk usaha yang sudah beroperasi tetapi belum memiliki dokumen lingkungan, jalurnya dimulai dari DELH atau DPLH. Pertek disusun sebagai bagian dari proses tersebut.

Dokumen dan Data yang Perlu Disiapkan

Secara administratif, semua jenis Pertek membutuhkan surat permohonan, NIB, bukti kesesuaian tata ruang (KKPR), dan dokumen lingkungan yang sedang atau sudah disusun. Yang membedakan adalah data teknisnya.

Jenis Pertek

Data teknis minimum

Air limbah

Sumber dan debit air limbah hasil pengukuran; karakteristik dari laboratorium terakreditasi; neraca air; diagram alir proses; desain IPAL; lokasi dan koordinat titik penaatan; kondisi badan air penerima; rencana pemantauan; SOP dan tanggap darurat

Emisi

Daftar sumber emisi beserta kapasitas, bahan bakar, dan jam operasi; spesifikasi cerobong termasuk lubang dan sarana sampling; alat pengendali emisi; hasil uji emisi untuk fasilitas eksisting; rencana pemantauan

Pengelolaan limbah B3

Sumber, jenis, dan karakteristik limbah; desain dan tata letak fasilitas; teknologi pengolahan dan pengendalian pencemaran; neraca massa; rencana uji coba; tanggap darurat; personel bersertifikat

Andalalin

Perkiraan bangkitan lalu lintas, kondisi jaringan jalan sekitar, dan rencana penanganan dampak

Kajian teknis atau standar teknis? Standar teknis adalah persyaratan teknis yang sudah ditetapkan pemerintah untuk jenis kegiatan tertentu. Bila kegiatan dan kondisi Anda sesuai dengan standar itu, Pertek terbit otomatis tanpa pemeriksaan kajian. Bila tidak sesuai, atau standarnya belum ada, Anda perlu menyusun kajian teknis yang akan diperiksa. Pastikan jalurnya sejak awal, karena kajian teknis membutuhkan waktu penyusunan tambahan.

Satu hal yang menentukan kelancaran proses: data di Pertek harus sama dengan data di AMDAL atau UKL-UPL. Kapasitas produksi, debit, dan lokasi titik penaatan yang berbeda antara kedua dokumen adalah alasan klasik pengajuan dikembalikan.

Kesalahan yang Paling Sering Memicu Revisi

Setiap putaran revisi menambah waktu, jadi kesalahan berikut layak dicegah sejak tahap penyusunan:

  1. Debit dan karakteristik air limbah berdasarkan asumsi. Angka yang tidak didukung pengukuran atau hasil laboratorium sulit dipertahankan saat pemeriksaan.
  2. Baku mutu acuan salah. Dokumen merujuk baku mutu sektor yang keliru atau peraturan yang sudah diganti.
  3. Neraca air atau neraca massa tidak seimbang. Air masuk, air terpakai, dan air limbah yang keluar harus bisa ditelusuri.
  4. Desain IPAL tidak cocok dengan karakter limbah. Contohnya, air limbah dengan beban organik tinggi hanya diolah dengan unit pengendapan.
  5. Titik penaatan tidak jelas. Koordinat outlet berbeda antara Pertek dan dokumen lingkungan, atau tidak ada titik sampling yang representatif.
  6. Cerobong tidak bisa diuji. Lubang sampling, platform, atau tinggi cerobong tidak memenuhi syarat pengambilan sampel.
  7. Data tidak sinkron dengan AMDAL atau UKL-UPL. Kapasitas produksi, jumlah mesin, atau jam operasi berbeda antardokumen.

Ada satu kesalahan lagi yang muncul setelah Pertek terbit: menambah kapasitas, mengganti bahan baku, atau memasang mesin baru tanpa memperbarui perizinan. Di bawah Permen LH/BPLH 6/2026, perubahan kegiatan yang tidak sesuai dengan Perizinan Berusaha dapat dikenai denda administratif. Perbarui Pertek dan dokumen lingkungan sebelum perubahan dijalankan.

Biaya dan Durasi

Durasi. Batas waktu pemeriksaan oleh pemerintah adalah 33 hari kerja untuk Pertek air limbah dan emisi, 19 hari kerja untuk Pertek limbah B3, serta 3 atau 23 hari kerja untuk Andalalin. Total waktu yang Anda alami lebih panjang, karena ada waktu untuk mengumpulkan data, mengambil sampel dan menunggu hasil laboratorium, menyusun kajian, dan menjawab catatan revisi. Setelah Pertek terbit, masih ada waktu membangun fasilitas dan uji coba sebelum SLO.

Biaya. Biaya Pertek terdiri dari beberapa komponen yang sering tercampur dalam satu angka:

Komponen

Keterangan

Penyusunan kajian teknis

Jasa konsultan; dipengaruhi jumlah jenis Pertek, kompleksitas proses, dan ketersediaan data

Pengukuran dan uji laboratorium

Debit, karakteristik air limbah, uji emisi, sampel badan air penerima

Desain dan konstruksi fasilitas

IPAL, alat pengendali emisi, sarana sampling cerobong; biasanya komponen terbesar

Biaya layanan pemerintah

Tanyakan ke instansi penerbit; jangan diasumsikan

[Tim Swarna: isi kisaran biaya jasa penyusunan Pertek di sini, misalnya per jenis Pertek, agar artikel bisa menjawab pencarian "biaya pengurusan pertek".]

Ingin tahu Pertek apa saja yang dibutuhkan usaha Anda dan perkiraan biayanya? Konsultasikan gratis dengan tim Swarna dan kami akan merespons dalam 1×24 jam kerja.

Pertanyaan yang Sering Diajukan

Apa itu Persetujuan Teknis (Pertek)? Pertek adalah persetujuan pemerintah atas rancangan teknis pengendalian pencemaran dan dampak usaha, meliputi pembuangan air limbah, pembuangan emisi, pengelolaan limbah B3, dan dampak lalu lintas.

Apakah usaha dengan SPPL wajib Pertek? Kewajiban Pertek air limbah dan emisi dalam Permen LHK 5/2021 ditujukan bagi usaha yang wajib AMDAL atau UKL-UPL. Usaha dengan SPPL tetap wajib memenuhi baku mutu.

Apa beda Pertek dan SLO? Pertek menyetujui rancangan. SLO menyatakan fasilitas yang sudah dibangun beroperasi sesuai rancangan tersebut. Urutannya selalu Pertek dulu, baru SLO.

Apakah Persetujuan Lingkungan bisa terbit sebelum Pertek? Bisa, sejak PP 28/2025. Namun pembuangan air limbah, emisi, dan pengelolaan limbah B3 baru boleh dilakukan setelah Pertek terbit.

Berapa lama Pertek terbit? Batas waktu pemeriksaannya 33 hari kerja untuk air limbah dan emisi, 19 hari kerja untuk limbah B3, serta 3 atau 23 hari kerja untuk Andalalin. Pertek dengan standar teknis terbit otomatis. Waktu penyusunan dan revisi belum termasuk.

Apakah perlu Pertek baru jika kapasitas produksi bertambah? Perubahan yang memengaruhi air limbah, emisi, atau limbah B3 perlu ditinjau dulu. Bila perubahan dijalankan tanpa menyesuaikan perizinan, usaha berisiko dikenai denda administratif menurut Permen LH/BPLH 6/2026.
